A dos
meses de iniciados los primeros movimientos de tierra en Cabo Negro, ya
se evidencian importantes avances en la habilitación de la explanada
donde se instalarán los tres aerogeneradores que darán vida al nuevo
parque eólico “Vientos Patagónicos”, impulsado por ENAP en sociedad con
Pecket Energy. “Hoy, todos nuestros esfuerzos están puestos en que,
tanto la construcción como la ejecución de este proyecto clave para el
desarrollo de una matriz energética más diversa y sostenible en
Magallanes, se lleven adelante de la forma más eficiente y responsable
posible”, expresó el gerente de ENAP Magallanes, Rodrigo Bustamante,
quien hace algunos días expuso sobre este proyecto en el Consejo
Regional, valorando el apoyo recibido y defendiendo que el proyecto
sigue a firme en los planes de la empresa. Para verificar en terreno los
avances, el ejecutivo incluso ya extendió una invitación para que el
Consejo Regional visite próximamente los trabajos de construcción.
Hasta
el momento, las labores realizadas por la empresa Elecnor Chile
-ejecutora del proyecto-, han sido la construcción de caminos,

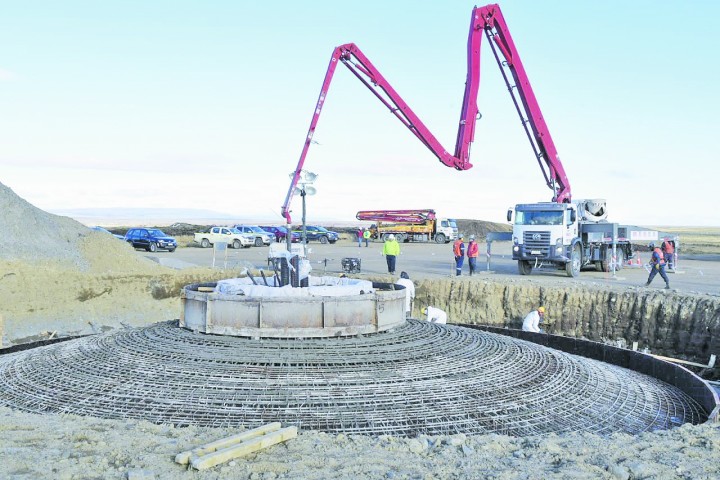

excavación de las bases de los aerogeneradores y avances en
cimentaciones (fundaciones), así como canalizaciones eléctricas;
trabajos que se ejecutan en paralelo con la construcción de la sala de
control del nuevo parque.
El
proyecto -que alcanza una inversión cercana a los US$ 22 millones y
cuenta con el respaldo del Gobierno Regional con un aporte de $3.000
millones- contempla la instalación de tres aerogeneradores, con una
potencia total cercana a los 10 MW, lo que permitirá pasar de un 2% a un
18% de Energías Renovables No Convencionales (ERNC) en la matriz
eléctrica de Punta Arenas.
“Mantenemos nuestro
convencimiento de que esta iniciativa es necesaria, porque aprovecha
uno de los recursos más abundantes de Magallanes, como es el viento, y
porque se trata de una demanda que estaba instalada en la comunidad
desde hace años”, señaló Bustamante.
Pedro Escobar
